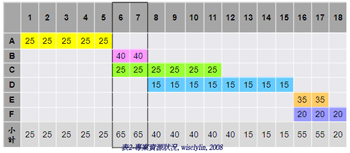

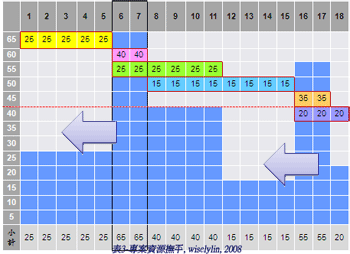

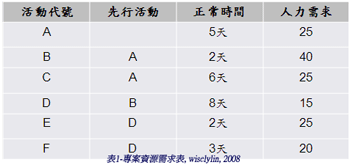

資源撫平是將專案中各活動所必要資源予以平衡成更平緩的程序,目的使專案全程的資源需求都能維持在平穩的基礎上(低於資源最大使用量),其排程係以資源的可用度及可管理程度來決定,不過資源撫平後的時程會比原來的專案時程長。 資源撫平的方法: 1. 改變需要相同資源的工作順序 2. 去除某些工作的一部份或活動 3. 以消耗資源較小的活動替代 4. 以替代資源取代 範例,某專案資源需求如表1所示,假設每個人的產能都一樣,且最多可動用人力為40人,在表2可看出來,專案資源在第6日及第7日的人力需求達65人,已超過可動用最多人數40人,所以可參考表3所示,在不超過40人的狀況下,考慮資源的限制及有效利用,對要徑產出的時程進行調整。
|
|
